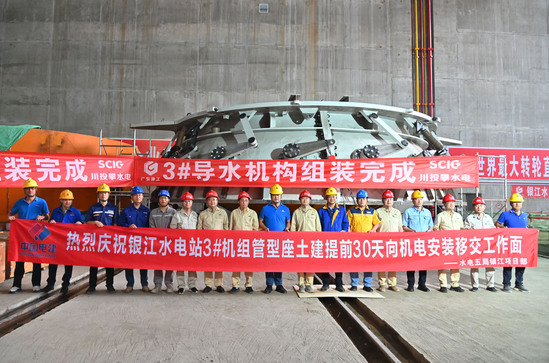

3月31日,銀江水電站3號機組管型座工作面提前30天完成移交,這一關鍵節點的達成,為銀江水電站6臺機組全面投產發電按下“加速鍵”。
銀江水電站作為金沙江中游“一庫十級”規劃的最末一級水電站,是國家發展和改革委確定的新一輪西部大開發標志性工程之一,擁有全國最大的燈泡貫流式水電發電機組,安裝6臺單機容量65兆瓦發電機組,總裝機容量390兆瓦。由水電五局承建的金沙江銀江水電站CⅢ標段,自2022年11月5日打響發電廠房首倉混凝土澆筑的“第一槍”,歷經868天,于2025年3月31日成功澆筑至管型座二期混凝土交面高程,累計澆筑混凝土86余萬立方米,為后續機電安裝奠定堅實基礎。
在2024年底實現“保一爭二”發電目標后,項目部全力沖刺項目全面完工目標,直面5月底第3臺機組發電安全度汛以及年底實現全部機組發電的多重挑戰,通過優化施工組織、增加資源投入、設置節點目標獎勵等舉措,在機電工作面移交滯后的情況下,將120天工期壓縮至65天,較節點目標提前1個月完成關鍵部位澆筑,為后續機組調試贏得寶貴時間。
下一步,銀江水電站將圍繞6臺機組全面投產發電的節點目標,優化資源配置,保障施工進度,加快推進工程建設,為早日建成服務能源轉型的綠色工程、生態工程貢獻五局力量。
