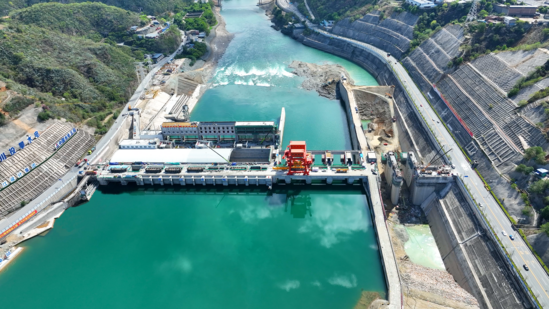

5月31日,金沙江銀江水電站三期導流明渠兩孔溢流壩段及岸邊非溢流壩段提前60天澆筑到頂,并同步完成錨塊張拉,為后續提前安裝弧門及三期圍堰拆除創造了有利條件。
銀江水電站三期溢流壩段,是電站建設的關鍵控制性工程之一。該壩段高40米,從底板設計968米高程澆筑至閘墩頂高程1008米,累計耗費137天,共計澆筑混凝土4萬立方米。這一關鍵節點的提前達成,標志著銀江水電站向6臺機組全面投產發電的目標邁出堅實一步。
